PROSJEKTER

Flere veier skal rustes opp og bli bedre for tungtransporten på Senja

Fylket tar et tak på den nordvestlige delen av øya.

Tungtransporten har trasige forhold mange steder på Senja. Nå skal det gjøres noe med sakene.
Tungtransporten har trasige forhold mange steder på Senja. Nå skal det gjøres noe med sakene. Foto: Troms og Finnmark fylkeskommune
10. mai 2021 - 10:42

Troms og Finnmark fylke har nå lyst ut en konkurranse om veiutbedringer som skal gi bedre framkommelighet for tungtransporten på Senja.

Her er noen av tiltakene som inngår i entreprisen:

  • Breddeutvidelse av eksisterende vei
  • Grave- og sprengningsarbeider
  • Elektroarbeider
  • Masseflytting
  • Stikkrenneskifting
  • Rekkverksarbeider
  • Veifylling
  • Veioverbygning
  • Skilting og oppmerking
  • Etablering av veibelysning på kjettingplasser
  • Støttemur
  • Bergsikring

Tiltakene er spredt over flere ulike delstrekninger på Senja:

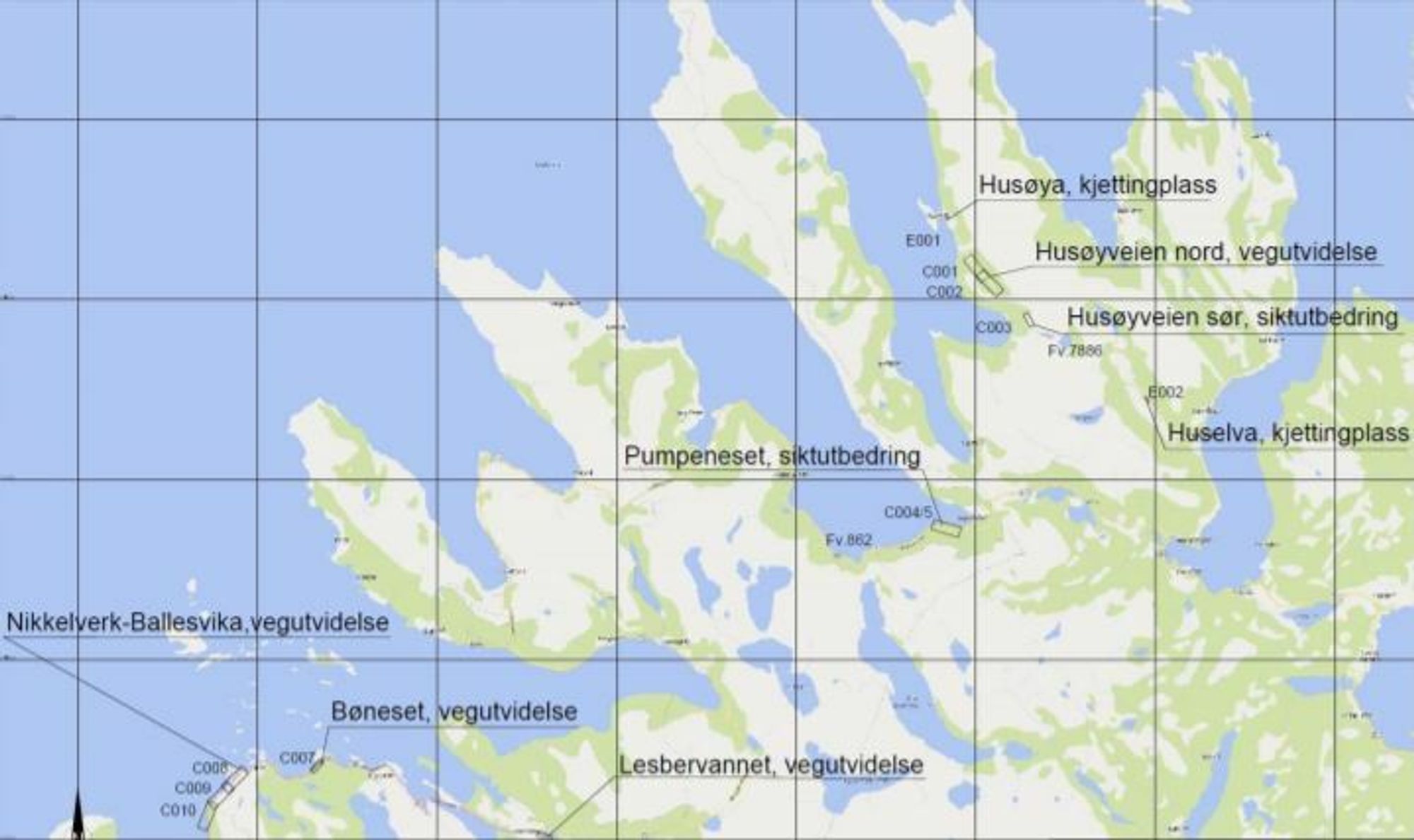

Oversiktskart over stedene der veiene skal utbedres. <i>Illustrasjon:  Troms og Finnmark fylkeskommune</i>
Oversiktskart over stedene der veiene skal utbedres. Illustrasjon:  Troms og Finnmark fylkeskommune
  • Fylkesvei 7886 Husøyvegen
  • Fylkesvei 7886: Kjettingplass ved Husøy
  • Fylkesvei 7886: Grøfteutvidelse Husøyvegen sør
  • Fylkesvei 7886: Kjettingplass Huselv
  • Fylkesvei 862 ved Pumpeneset
  • Fylkesvei 86 Nikkelverk-Ballesvik
  • Fylkesvei 86 ved Bøneset
  • Fylkesvei 86 ved Lesbervannet

Frist for ferdigstilling av alle delstrekninger er 30. juni 2023.

Et par delfrister gjelder:

  • På fylkesvei 7886 Husøyvegen skal alle tiltak være klar til asfaltering 30. juni 2022.
  • På delstrekningene av fylkesvei 86 skal alle tiltak være klar til asfaltering 31. august 2022.

Fylket understreker: Anleggsområdene ligger på den nordvestlige delen av Senja. På enkelte delstrekninger er det bratt sideterreng, som kan være krevende med rasfare og adkomst for å utføre sprengningsarbeider. Det kan være små muligheter for interimsveiløsninger under anleggsarbeidet. Dette er utfordringer som entreprenøren må ta med i kostnadsvurderingen.

Frist for å gi tilbud: 30. juni 2021.

– På Arnøya har det gått to-tre eller fire skred på veien i løpet av en normal vinter, sier ingeniørgeolog Andreas Persson i Troms fylke.
